KW Glattalp, Bisisthal (SZ)

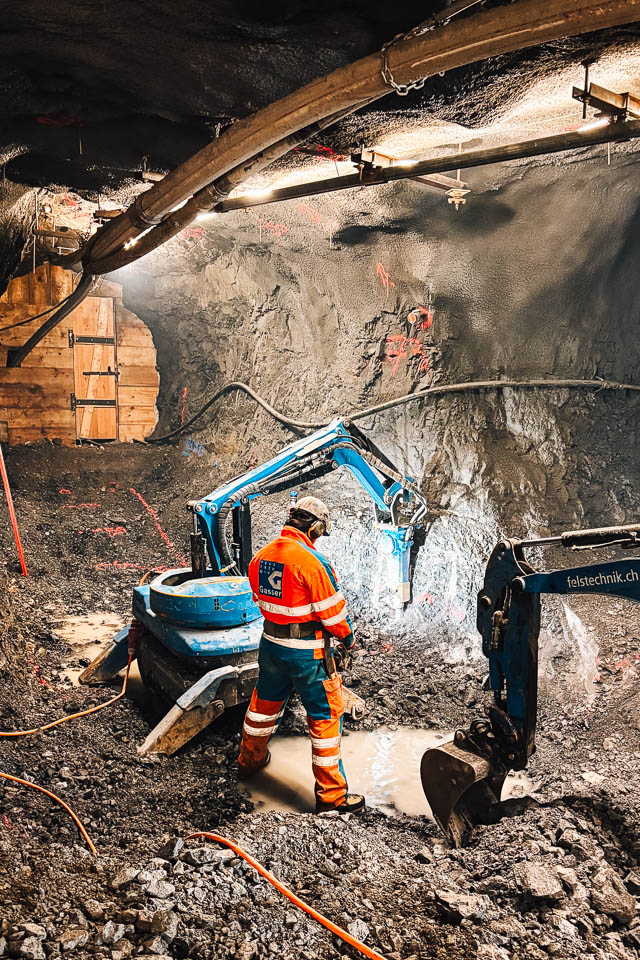

Die Arbeiten im Schrägschacht der Kraftwerksanlage Glattalp schreiten planmässig voran. Nach Abschluss der Betonarbeiten und dem Erstellen der Schweissnischen konnten die Stahlwasserbauarbeiten termingerecht aufgenommen werden. Im Fensterstollen «Mütschen» sind die Abbruch- und Sicherungsarbeiten abgeschlossen. Auch das Ausbrechen der Unterquerung sowie die Dückermontage wurden erfolgreich umgesetzt. Der Bau des Stapelbeckens im Bereich der Unterquerung ist aktuell in Ausführung. Parallel dazu wird im Bereich Mütschen eine neue Gleisanlage installiert, um die Zugänglichkeit für den künftigen Betrieb des Kraftwerks zu verbessern. Aufgrund der erschwerten Erreichbarkeit erfolgt die Materialanlieferung per Helikopter – eine logistische Herausforderung, die präzise Koordination erfordert.
Leistungen Schachtsanierung, Stollensanierung, Druckleitungsbau
Bauzeit April 2024 – Juli 2026
Auftraggeber ebs Energie AG
